Advanced Work Packaging: CWA(Construction Work Area)의 개념과 작성법

AWP 시스템의 핵심 요소인 CWA(Construction Work Area)에 대해 알아보도록 하겠습니다. 복잡한 건설 프로젝트를 효율적으로 관리하기 위한 첫 번째 걸음으로 CWA의 개념에 대해서 정리하였습니다.

https://www.autodesk.com/blogs/construction/advanced-work-packaging-construction-planning/

https://www.autodesk.com/blogs/construction/advanced-work-packaging-construction-planning/

CWA란 무엇인가?

CWA(Construction Work Area)는 Advanced Work Packaging 방법론의 핵심 구성요소로, 건설 현장을 관리 가능한 구역으로 나누는 작업 단위입니다. 쉽게 말해서 대규모 프로젝트를 작고 관리하기 쉬운 지역으로 분할하는 방식입니다.

CWA작성시에는 다음과 같은 기본 조건을 고려해야 합니다.

- 지리적/물리적 경계가 명확한 작업 구역
- 작업 순서와 우선순위를 고려하여 설정
- 일반적으로 단일 공정 분야 작업을 포함
- 프로젝트의 WBS(Work Breakdown Structure)와 연계

CWA의 중요성

CWA는 단순한 구역 분할 이상의 의미를 가지며, 작업 순서에 최적화 할 수 있도록 구성하며 동시에 Interface 및 Risk도 함께 관리 할 수 있도록 구성해야 합니다.
1.작업 계획 최적화: 명확한 작업 구역 설정으로 작업 순서를 최적화 가능
2. 제약사항 관리: 각 작업 구역별 제약사항의 체계적인 관리
3. 리스크 감소: 작업 구역별 리스크를 더 정확히 식별하고 관리

CWA 작성 프로세스

1. 프로젝트 분석 및 초기 계획
첫 단계는 프로젝트의 전체적인 범위와 목표를 이해하는 것입니다:

- 프로젝트 설계 도면 검토
- 주요 마일스톤 및 납기일 확인
- 건설 시퀀스 전략 수립
- 주요 리스크 요소 식별

2. CWA 경계 설정
작업 구역을 정의할 때 고려해야 할 요소:

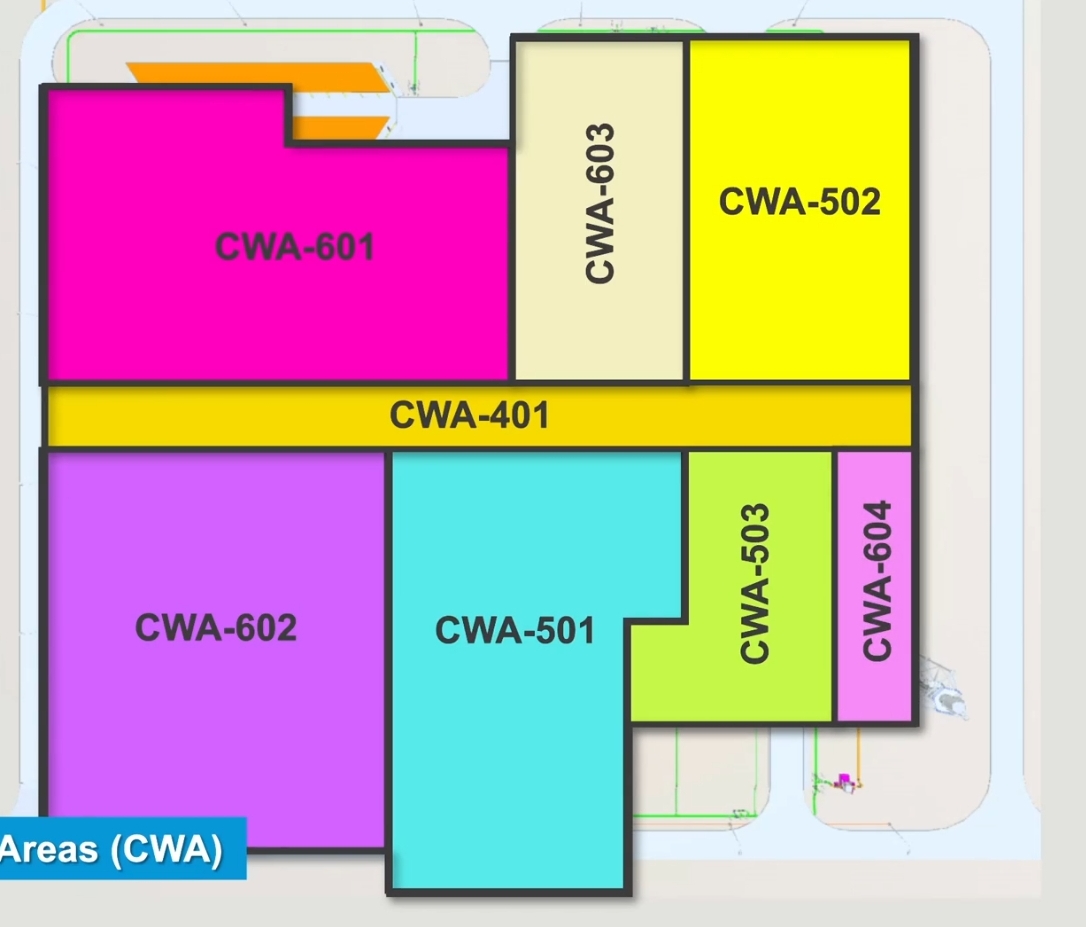

-물리적 경계: 건물, 층, 구역, 시스템 등 명확한 물리적 경계
- 작업량 균형: 각 CWA는 약 5-10개 IWP(Installation Work Package)로 구성되는 것이 이상적
- 단일 공정 중심: 가능한 한 단일 공정 분야 작업을 포함시키는 것이 관리에 효율적
- 작업 순서: 건설 Sequence를 고려한 논리적 순서

3. CWA 문서화
효과적인 CWA 문서에 포함되어야 할 내용:

- 고유 식별 위한 Numbering 표준화: CWA-001, CWA-002 등의 명확한 ID 설정 필요
- 상세 설명: 구역의 명확한 물리적 경계와 포함 범위
- 시각 자료: 해당 CWA의 위치와 경계를 보여주는 도면
- 연계성: 다른 CWA와의 연관성 및 workflow 순서
- 일정: 시작 및 완료 예상 일정
- 시공 준비사항: 필요한 인력, 장비, 자재 목록
- Risk: Risk Identification과 Risk hedge 방안

4. CWA 최적화
초기 CWA 설정 후 다음 요소를 검토하여 최적화가 필요합니다:

- 경로 최적화: 자재 및 장비 이동 경로 최소화
- 간섭 최소화: 다른 작업 구역과의 Interface 최소화
- 안전성 확보: 안전 요구사항 충족 여부 확인

효과적인 CWA 작성을 위한 팁
1. 초기 참여: 설계 단계부터 공사팀과 협업을 통한 CWA 계획
2. 적절한 크기: CWA가 너무 크면 관리가 어렵고, 너무 작으면 관리 부담이 증가합니다. 프로젝트 규모에 맞게 조정이 필요
3. 3D 모델 활용: 가능하다면 3D 모델을 활용하여 CWA 경계를 시각화 및 3D modeling 을 통한 Deliverable 추출 (개인적인 생각으로는 CWA까지는 큰 무리가 없지만 그 이하의 소단위(예) CWP, IWP)로 내려갈때 3D 없이 AWP를 적용하는 것에는 한계가 있습니다.)
4. 유연성 유지: 프로젝트 진행에 따라 CWA 조정이 필요
5. 표준화: CWA 작성 및 Revision procedure 표준화

CWA는 단순한 작업 구역 분할이 아닌, 프로젝트의 효율성과 생산성을 크게 향상시키는 전략적 도구입니다. 초기 계획 단계에서 시간을 투자하여 CWA를 체계적으로 작성하면, 프로젝트의 실행 단계에서 큰 효과를 볼 수 있습니다.

https://www.youtube.com/watch?v=MfT933UhsyE

#AWP #ConstructionWorkArea #CWA #건설관리 #프로젝트관리
